洱海的風花雪月讓人迷醉,滇池的煙波浩渺令人神往,撫仙湖的琉璃萬頃動人心魄,更有星云湖、杞麓湖如明珠般鑲嵌在紅土地之上,但鮮為人知的是云南是一個缺水的省份。如今,跨越半個世紀的“引金濟滇,五湖通航”的宏偉藍圖正在滇中引水工程的勾勒下徐徐實現,潤澤滇中,徹底改變缺水局面。
滇中引水二期玉溪段肩負著將骨干水源輸送至玉溪各縣區終端用水點的關鍵任務,輸水線路總長247.481km,主要工程為“一庫七站八隧,九十管渠通百里”。受水區域覆蓋玉溪面積的4/5,使100%人口受益,全面建成后實現年均供水3.44億m3。自項目開工以來,中鐵一局建設者以“鐵軍”擔當扎根紅土高原,以“水”為精神內核,用實干詮釋使命,以匠心鑄就精品,奮力筑造民生水脈。
礪水之韌,百折不撓
“天下莫柔弱于水,而攻堅強者莫之能勝。”項目團隊將“水滴石穿”的韌勁融入施工任務,全力攻克隧洞復雜地質、管理線路過長、征遷任務重“三座大山”,不畏艱難、迎難而上,書寫著鐵軍攻堅的奮進篇章。
2024年6月,澄江隧洞開挖過程中突發大量涌水,日均涌水量達到17000立方米,可以灌滿7個標準泳池。站在齊平膝蓋的積水里,那奔涌的出水口似“攔路虎”的虎口,澄江隧洞作為項目控制性工程決定著引水目標能否順利實現。項目部第一時間成立工作專班,充分發揚能打硬仗、善打硬仗的鐵軍精神,疏堵結合,現場蹲守、不舍晝夜,連續鏖戰57小時后成功“治水”,保障了工程順利推進。
“247公里長?!”每一個初到項目的人無不是驚嘆與疑問,嘆服于工程體量的同時,更多的是“這么長,怎么干”的疑問。點位分散、管理跨度大給施工調度、資源調配帶來了巨大挑戰。項目部依托干線布置科學劃分六大工區,化整為零,充分踏勘,因地制宜,駐地臨建“以租代建”,混凝土利用商混站“就近取材”,工程建設依照“重點推進,多線同步”迅速實現了全面開花、枝繁葉茂的大干格局。建設者們以水“奔流不息”的執著奔波在各條干線、各個工點,確保施工進度不滯后、工程質量不打折、安全底線不逾越。
征遷工作是工程開工的“第一關”,涉及村落多、群眾訴求雜、協調難度大。項目建設者摒棄“硬攻堅”思維,以“水納萬物”的包容之心,主動扎根,走訪30個鄉鎮、88個村落,耐心傾聽訴求,講解工程意義,用真誠化解隔閡、用實干贏得信任。同時兼顧工程建設和群眾利益,優化施工方案,避開煙葉、藍莓等農業用地收成時間征遷土地,并在完工后及時將土地恢復,減少施工對群眾生產、生活的影響,實現征遷工作高效推進、和諧有序,為工程建設提供了堅實的土地保障。
承水之進,滔滔不絕
“流水不爭先,爭的是滔滔不絕”。滇中引水工程是名副其實的超級工程,單滇中引水二期玉溪段合同建設周期就長達58個月。這需要千百建設者從零開始一磚一瓦將藍圖化為現實。
建章立制,筑牢履約之基。項目部建設初期就確定了“制度管人,規矩干事”理念,讓制度成為行為準則,讓規矩成為行動底線。從零搭建完善管理制度體系,完成《管理制度匯編》,覆蓋施工生產、安全質量、技術創新、人員管理、各個環節;各部門結合工程特點,細化崗位職責,明確工作邊界,理順管理鏈路,將長遠目標拆解為年度、季度、月度節點任務,實行“掛圖作戰、閉環管理”。真正實現“事事有制度、人人守規矩、干事有遵循”,保障建設節奏不打亂、推進力度不減弱。
競賽引領,凝聚奮進之力。“積力之所舉,則無不勝也;眾智之所為,則無不成也”,項目以“比學趕超、爭當標桿”為目標,精心組織開展“團結奮斗促跨越,咱們工人有力量”“高揚黨旗筑夢滇中引水 強基增效爭當云嶺先鋒”等勞動競賽,將隧洞進度、混凝土超耗、管道進度、安全質量管理等核心環節納入常態化考核,將施工建設任務轉化為一場場凝心聚力的“接力賽”。通過競賽表彰先進、樹立標桿,讓實干者有榮譽、有激勵,讓奮進者有方向、有動力,有效破解了長期施工中的倦怠難題,推動全體建設者將“滔滔不絕”的奮進勁頭,轉化為攻堅克難、奮勇爭先的實際行動,為工程長久履約注入源源不斷的活力。
流水滔滔,終匯江海;實干久久,終結碩果。歷經日夜奮戰、不懈攻堅,2023年,江川干線中村水庫導流輸水放空隧洞順利貫通;2024年,江川干線中村水庫引水隧洞順利貫通,紅塔干線石花水庫頂管段成功頂出;2025年,相繼實現華寧干線大凹隧洞、易門工區艾家營隧洞貫通;2026年,華寧干線雄關隧洞全線貫通,一項項工程節點如期兌現,讓“水潤滇中、惠及民生”的目標邁出堅實的一大步。項目部開工以來連續4年收獲業主、總包單位季度、年度表彰,2025年度更是包攬總包單位年度集體和個人8項榮譽,實現年度“大滿貫”。
踐水之智,聚力成勢
“上善若水,水善利萬物而不爭。”項目管理和技術團隊多是在鐵路、公路等傳統“大基建”千錘百煉的隊伍,對于“第二曲線”的水利施工相對陌生,但長年儲備的技術底蘊和管理經驗是相通的,順勢而無為,因勢以有成。
項目水工隧洞截面直徑全部在3米以下,如同車輛的“棧道”,僅夠普通家用SUV單向通行,卻要穿越70%的Ⅳ、Ⅴ類圍巖,斷層破碎帶與巖溶發育讓開挖支護成為“高危動作”。建設團隊采用“短進尺、弱爆破、強支護”施工策略,創新總結“探”“挖”“運”“支”“襯”“一洞五線”施工方法和配套的小型定制機械設備,有效規避施工安全隱患,大幅優化工序銜接,提升施工進度。
雄關隧洞和澄江隧洞都設計有大坡度斜井輔洞,普通的無軌運輸車輛在這里會無計可施,如同“逆水行舟,不進反退”。“絞車提升系統”采用有軌運輸,如同給施工現場裝上了一部“人貨兩用”的電梯,解決了主洞渣子外運和人員進洞作業問題,整個系統集成自動運動控制系統和傳感器監測,杜絕人為誤操作可能引發的安全隱患,智能、安全、便捷,運行幾年來一直是“零事故”紀錄保持者。
“金山銀山不如綠水青山。”澄江干線地處撫仙湖生態保護區范圍內,環水保要求極高。澄江隧洞出口一座現代化的“工廠”悄然拔地而起,這座工廠加工的是隧洞流出的尾水,通過多級沉淀、過濾、消毒工藝等八大系統處理,凈化水質達到Ⅲ類水標準,既可循環用于周邊農業灌溉,又避免了尾水對撫仙湖流域的生態破壞,建設人與和諧相處的環境友好型工程。
常規的管道施工是明埋,要破開地面,然后放管子下去。紅塔干線穿玉溪主城而過,地處繁華路段,部分管道處于玉溪大河之下,常規的施工方法無疑成本大、周期長,對周邊市民生產生活造成嚴重影響。項目團隊采用非開挖頂管施工技術,預先構建工作井和接收井,利用泥水平衡頂進系統將管道從工作井頂進土壤層,在地下“穿針引線”,精準穿越城市道路、河流及建筑物下方,避開地下管線,顯著縮短了建設工期,降低了施工成本,實現了工程建設與城市運轉的和諧共進。
以上僅是項目科技創新與智慧施工的冰山一角。建設者們踐水之智、聚力成勢,日夜攻堅、精研巧干,運用“五小四新”等技術16項,申報國家技術專利6項,發表重要論文6篇,用實干與智慧交出了安全、高效、綠色、優質的建設答卷。
守水之清,澄澈通透
“滌除玄鑒,能無疵乎?” 工程優質、干部優秀是項目堅守的初心,以水為鏡,工程安全、質量管理全透明,作風建設澄心守正,清廉為基。
每周的交班會上,安質部、工程部正在對周內檢查出的安全質量隱患進行“晾曬”,不遮掩問題、不回避短板,現場明確整改時限、壓實整改責任,實行“銷號管理”,堅決杜絕“紙面回復”“虛假整改”。建立安全質量監督員考核排名制度,每月讓各工點所有責任人員“亮亮相,紅紅臉,出出汗”,以常態化監督倒逼責任落實、作風轉變,讓高效務實作風貫穿工程建設。剛性執行穿透式、網格化管理,健全“一件事”全鏈條管控機制,將責任層層傳導、落實到人,實現安全管控無死角。
“堤潰蟻孔,氣泄針芒”,建筑材料是工程質量的基石,每一批材料進場到運用項目建設都似“闖關”,每一道關卡都嚴格把關、絕不松懈,杜絕不合格材料流入施工環節。每段管道安裝包含了大大小小幾十個檢測項目,稍有不慎就容易“功虧一簣”,返工重做,而標段管道施工長度足有197公里,堆積如山的檢測資料是施工過程的真實留存,更是對“匠心筑造”的直觀詮釋。水壓試驗就是管道安裝的“終極大考”,注水、加壓,模擬工程建成通水狀態,壓力不減、水不外泄則質量合格,目前已完成水壓試驗76.5公里,全部一次性合格。
“源潔則流清,行端則影直”,項目部將“尚廉若水·與廉同行”“一路清風”廉潔文化融入至工程建設,做到資金使用規范,招投標公開透明,以實際行動踐行清清白白建工程、干干凈凈做事業。深化廉政教育、警示教育,引導全員存戒懼、守底線,加強組織和群眾監督,暢通監督舉報渠道,設立廉政意見箱和舉報電話,讓工程在陽光下運作,以清正廉潔的工作作風保障工程建設。
匯水之融,潤物無聲
“隨風潛入夜,潤物細無聲”,工程建設并不只是鋼筋混凝土的碰撞,更是對人文關懷的深度融合與責任擔當的生動體現。
秉持“幸福之家”建設理念,項目著力營造舒適的生活環境,融洽和諧的內部團隊氛圍。常態化開展文體活動,定期組織慰問活動,每年開展健康體檢等舉措心系職工冷暖,讓職工感受到“家”的溫情,凝聚起奮進向上的內生動力。
積極與同標段各單位開展深度交流,先后承辦滇中引水工程2025年度防震減災應急救援演練、隧洞標準化施工暨智能化尾水處理系統觀摩等大型活動,展示工作成效與特色亮點,打破壁壘、共享經驗,凝聚合作合力;深化黨建聯建,以黨建引領業務融合,通過聯合主題黨日、黨建經驗交流等活動,強化黨建引領作用,實現黨建與業務同頻共振,形成“心往一處想、勁往一處使、擰成一股繩”的良好工作格局。
四年的工程建設,員工們早已成了“半個云南人”“本地通”,積極參與地方民俗活動,拉近與屬地群眾的距離;修建聯通社區、便捷出行的“人民路”等便民工程、安心工程,解決民生需求;開展志愿服務活動,走進社區、鄉村,幫扶助困、環境整治等行動如春雨潤田般踐行社會責任,讓企地融合的暖流無聲流淌、生生不息。
水潤滇中,初心如磐;鐵軍筑脈,使命在肩。源自雪域高原的清泉穿山越嶺,沿著滇中引水這條民生水脈奔涌而至,潤良田、保民生、興百業,讓千家萬戶飲上放心水,讓滇中大地告別缺水之困。一渠清水潤民心,一路歡歌向未來,這條生命之水、幸福之水,正為這片土地的發展書寫下濃墨重彩的嶄新篇章。

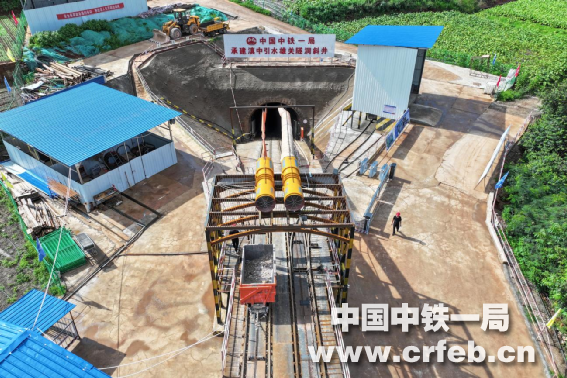

滇中引水二期玉溪段項目部雄關隧洞出口駐地

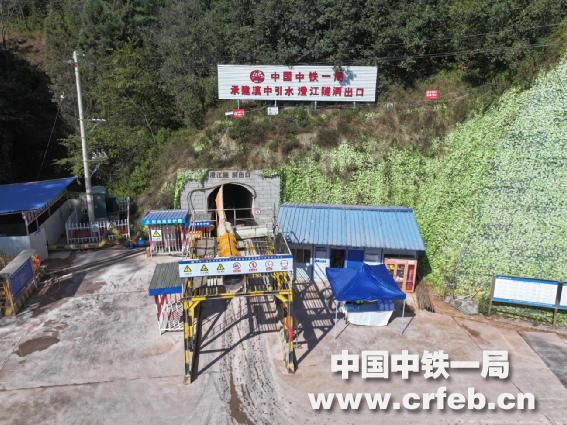

澄江隧洞出口

入戶宣講

開展勞動競賽

中村水庫引水隧洞貫通

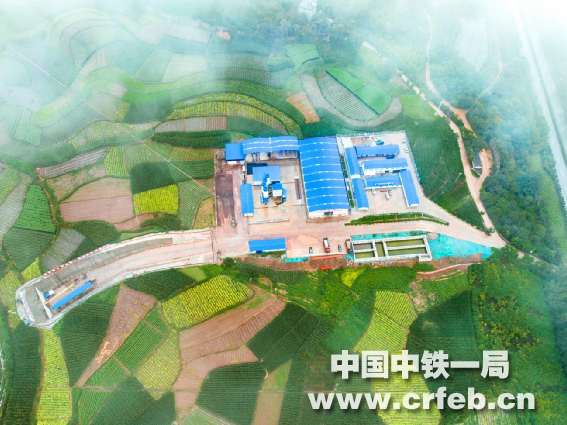

澄江隧洞尾水預處理系統

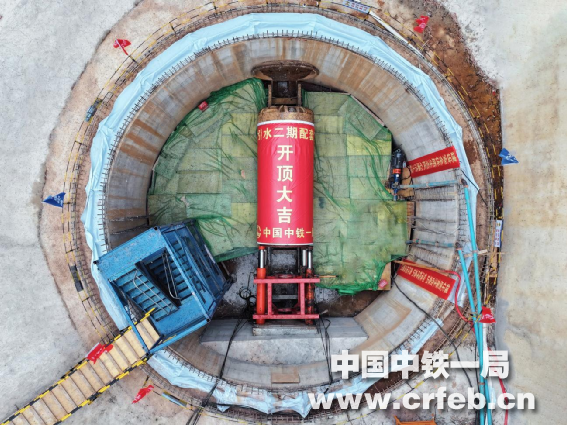

紅塔干線石化水庫頂管施工

雄關隧洞斜井絞車系統

中鐵一局五公司云南區域廉潔從業警示教育大會

開展地震演練

惠民工程之讓居民走上“舒心路”

隧洞標準化施工暨智能化尾水處理系統觀摩
