西北特大型鐵路樞紐西安東站330kV牽引變電所送電成功

時間:2026年04月20日????作者:圖/文龔靜????點擊量:

  (西安訊)4月18日16時,隨著最后一道操作指令的完成,由中國鐵路西安局集團公司管理,公司承建的西北特大型鐵路樞紐——西安東站330kV(千伏)牽引變電所成功送電,標志著作為車站最大的電能“心臟”正式受電運行。

  牽引變電所是電氣化鐵路的核心供電樞紐。此次送電的西安東站330kV牽引變電所,是通過將國網330kV高壓轉化為鐵路專用電壓等級,來支撐西渝高速場、西武高速場及動車運用所所需的電力供應,也是西安東站電力系統的最后一個關鍵性工程。

  為確保按期送電,項目團隊直面挑戰,主動作為,科學統籌。面對施工界面滯后、工況復雜等多重困難,參建人員晝夜奮戰、爭分奪秒,創新采用“多作業面平行施工、關鍵工序24小時輪班、預制化加工與現場安裝并行”等高效保障措施,僅用兩個半月便完成了從基坑開挖到設備安裝、電纜敷設、試驗檢測的全部施工任務,跑出了西安東站建設“新速度”,為全線試運行贏得了寶貴時間。

  送電啟動前,項目部組織全員進行了嚴格的崗前培訓和考核,確保現場操作的規范性與安全性。同時,項目部與設備管理單位、地方電網及鐵路供電調度等單位建立了高效暢通的聯動機制,保障了命令傳達與信息反饋及時準確。此外,項目部還專門成立送電指揮小組,制定了詳細受電啟動方案,對送電啟動范圍、組織機構、操作流程、事故預案等進行了全面細致的部署,為送電成功筑牢了多重保障。

  送電當日,現場嚴格按照330kV進線受電、主變壓器沖擊試驗、27.5千伏高壓柜受電、主變壓器空載運行的既定程序有序推進。所有程序完成后,兩組主變壓器隨即轉入連續24小時的空載穩定運行考核期,各項運行指標均在優良范圍,設備整體工作狀態良好。整個送電過程平穩有序,各項電氣設備一次受電成功。

  從藍圖繪就到電能“心臟”起搏,西安東站330kV牽引變電所的建設歷程,是全體參建人員攻堅克難、精益求精的生動縮影。這顆強勁跳動的“電力心臟”,將為西安東站注入源源不斷的動力,推動這座特大型高鐵樞紐加速邁向2026年正式開通運營的新征程。

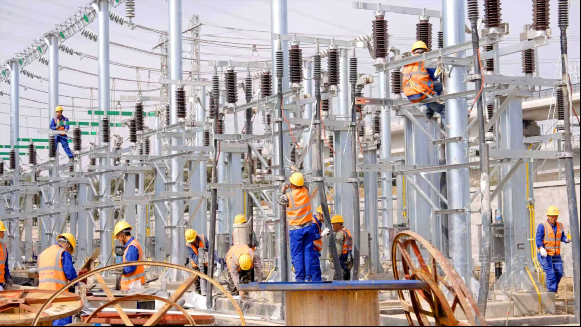

  高壓電纜引上固定

  架空線金具安裝

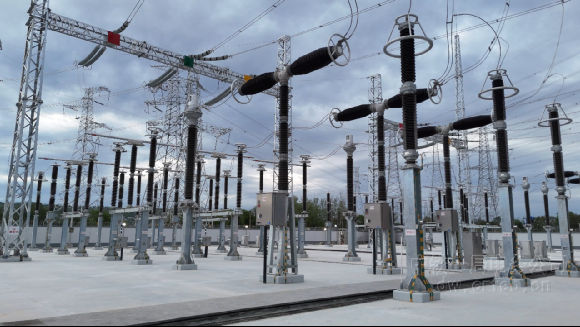

  330牽引變電所場區設備

  牽引變壓設備

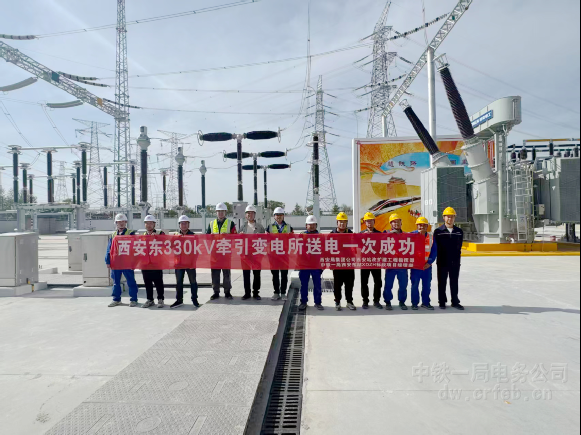

  送電成功
