梧州環城高速南段電力遷改工程圓滿完成

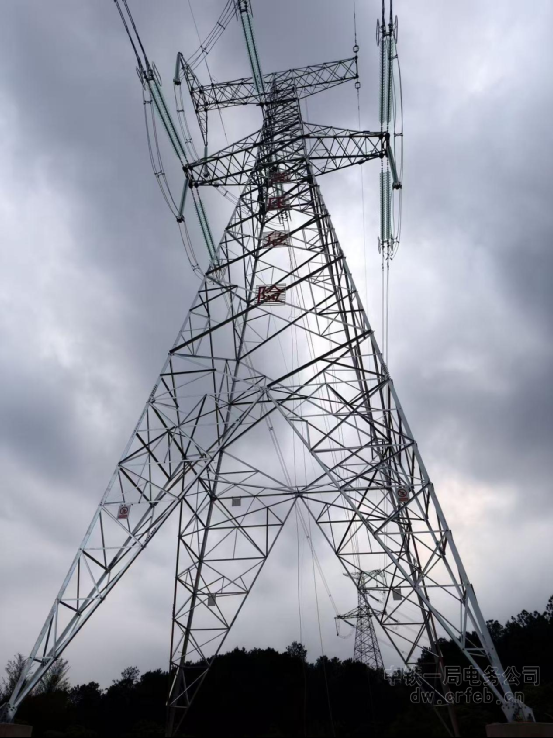

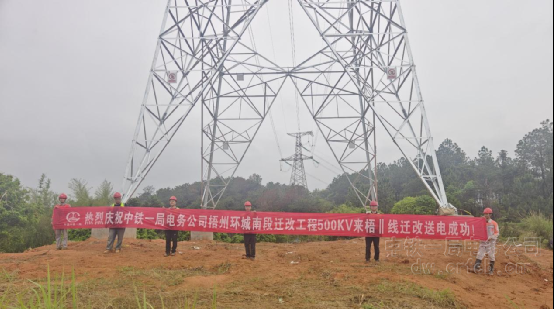

(梧州訊)4月18日,隨著500kV來梧Ⅱ線電力遷改線路送電成功,標志著由公司承建的梧州環城高速南段電力遷改工程圓滿完工,為后續土建單位全面施工掃清了電力障礙。
梧州環城高速南段(梧州龍眼咀至碩龍公路梧州段)是廣西高速公路網規劃的重要組成部分,也是規劃中的梧州南城市過境線,主線全長約16.8公里。此次電力遷改是高速項目建設的前置性關鍵工程,因原有0.22kV至500kV多個電壓等級電力線路與高速規劃線路存在交叉沖突,部分線路老舊、安全防護不足,嚴重制約高速路基、橋梁、服務區等控制性工程推進,實施遷改工作勢在必行。

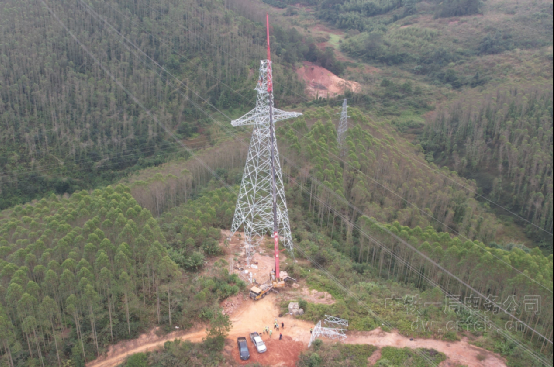

項目自2024年5月進場以來,始終堅持“安全優先、質量至上、高效協同、綠色施工”理念,組建專業管理團隊,聯合廣西新梧高速公路有限公司、廣西電網有限責任公司梧州供電局等單位,嚴格執行相關行業規范及技術標準,科學制定施工方案,精準部署施工力量,全力推進遷改工程有序?qū)嵤?/p>
施工過程中,項目面臨諸多挑戰:遷改范圍覆蓋梧州市龍圩區大坡鎮、新地鎮等區域,涉及電壓等級多、施工環境復雜,部分施工區域臨近居民生活區、農田及交通要道;同時需嚴格把控停電窗口,協調多方產權單位,兼顧施工進度與周邊群眾生產生活用電保障,工期緊、任務重、協調難度大。
為確保項目高效推進,項目團隊主動擔當、迎難而上,打出協同攻堅“組合拳”:提前開展全面現場勘查,反復論證優化遷改方案,精準對接電力產權單位,合理規劃停電時間,最大限度降低施工對群眾用電的影響;優化施工流程,調配專業施工設備與人員,采用“分組作業、工序穿插”模式,精準把控桿塔架設、線路敷設、電纜預埋等關鍵工序;嚴格落實安全生產責任制,常態化開展安全巡查與隱患排查,規范高空作業、線路割接等關鍵環節施工,全程嚴守安全底線、嚴把質量關口,確保項目建設實現“零安全事故、零質量缺陷、零投訴”。
此次電力遷改工程的順利完工,有效解決了電力線路與高速公路交叉的安全隱患,打通項目建設關鍵堵點,在穩固區域主網供電能力、保障電力穩定輸送的同時,為梧州環城高速南段快速推進、早日通車奠定堅實基礎。項目建成后,將進一步完善廣西高速公路網絡,助力珠江—西江經濟帶發展,促進“兩灣”聯動發展格局形成,對完善區域綜合交通網絡、賦能地方經濟發展具有重要意義。
