宜涪高鐵重慶段首條110kV電力線路遷改完成
(重慶訊)4月22日,公司承建的宜涪高鐵(長壽區)三電及管線遷改工程再傳捷報,110kV下獅線遷改工程順利完工,成為宜涪高鐵重慶段首條遷改完成的110kV電力線路。

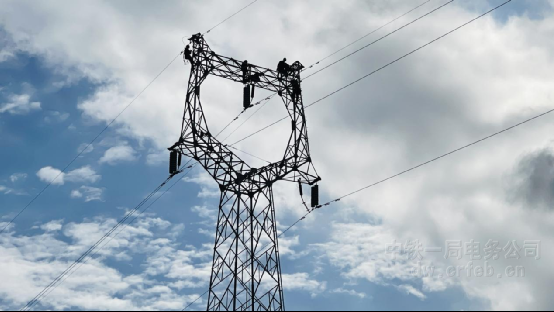

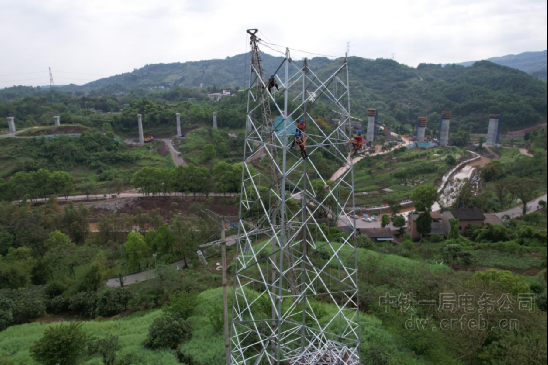

宜涪高鐵重慶段電力遷改工程涵蓋石柱縣、豐都縣、涪陵區、長壽區四個標段。本次完成的110kV下獅線遷改工程位于長壽區但渡鎮,起于線路17#小號側,止于21#大號側。工程嚴格按照原線路路徑實施,拆除既有17#—21#段5基鐵塔,新建“耐-直-直-耐”4基鐵塔,通過提升線路凈空高度、調整導地線弧垂,滿足宜涪高鐵線路安全下穿要求。
本次遷改工序交叉密集、施工細節繁雜,組織難度較大。面對多重挑戰,項目部始終堅持“安全第一、質量優先、綠色施工”原則,科學統籌、高效推進。
針對遷改線路途經果園密集區的實際情況,項目采用高跨設計,在不砍伐通道前提下完成施工,最大限度減少對生態環境及周邊群眾生產生活的影響。遷改區域地處山區丘陵,地形復雜、交通不便,大型機械難以進場,塔材運輸困難突出,項目團隊創新采用“無人機+馬幫隊”立體協同運輸模式,有效破解地形制約,顯著提升運輸效率,有效降低施工成本。此外,施工區域多為巖石地質,基坑開挖難度大,加之春季多雨天氣,進一步加大了施工安全管控壓力,項目部迎難而上,堅持倒排工期、掛圖作戰,持續優化施工工序,構建多重安全監護體系,實現施工安全零事故、工程質量零隱患。
此次110kV下獅線遷改關鍵節點圓滿完成,充分展現了一局建設鐵軍的過硬實力與責任擔當,為全線后續電力遷改工作樹立了良好示范。
