寧夏電力六盤山電廠鐵路專用線工程110kV線路遷改完成
(固原訊)近日,110kV清海壓氣線順利遷改完成并送電投運,標志著由公司承建的寧夏電力六盤山電廠鐵路專用線工程6條110kV線路遷改任務全面收官。
110kV清海壓氣線與七灣II線組成雙電源供電體系,承擔著西氣東輸二線海原壓氣站的日常供電保障工作,其供電穩定性直接關乎西氣東輸能源通道運行安全。本次遷改需在既定停電計劃內完成線路遷改與恢復供電,既要保障鐵路項目建設進度,又要嚴防能源保供中斷,施工統籌要求極高。
項目線路橫跨福銀高速特大橋兩處,并多次穿越農用大棚,征遷協調及空間組織難度大。其中2號新建鐵塔施工區域環境尤為復雜,為項目核心管控難點,鐵塔左側緊鄰110kV清新線、右側靠近35kV鐸三光線,作業安全距離逼近安全臨界值,對施工精度、現場安全防護均提出了極高要求。
為高效破解各項施工難題,項目團隊提前數月開展專項攻堅籌備工作。前期多次對2號鐵塔周邊帶電線路安全距離進行測量復核,緊密結合鐵路施工節點與西氣東輸壓氣站用電負荷曲線,科學制定分階段停電施工計劃,實現電網保供、鐵路建設協同推進。施工過程中,嚴格推行“工序標準化、管控節點化”管理模式,針對鐵塔拆除、基礎澆筑、鐵塔組立、導線架設等關鍵工序,逐一編制專項作業指導書,明確每道工序的技術參數、安全風險點及應急處置流程,全面落實現場安全防護措施,穩步推進施工作業。
經過7天連續奮戰,項目團隊順利完成新建6基鐵塔、新架導線1.477公里、拆除舊導線1.477公里、拆除既有4基鐵塔的施工任務。此次6條110kV高等級線路遷改任務全面完成,徹底消除了鐵路工程施工空間沖突隱患,為后續土建施工全面推進掃清障礙,同時全力保障了西氣東輸能源保供安全穩定,充分彰顯了公司在高壓線路遷改領域的專業施工實力。

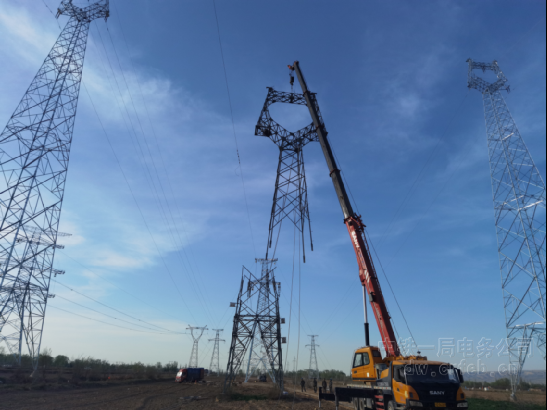

舊塔拆除

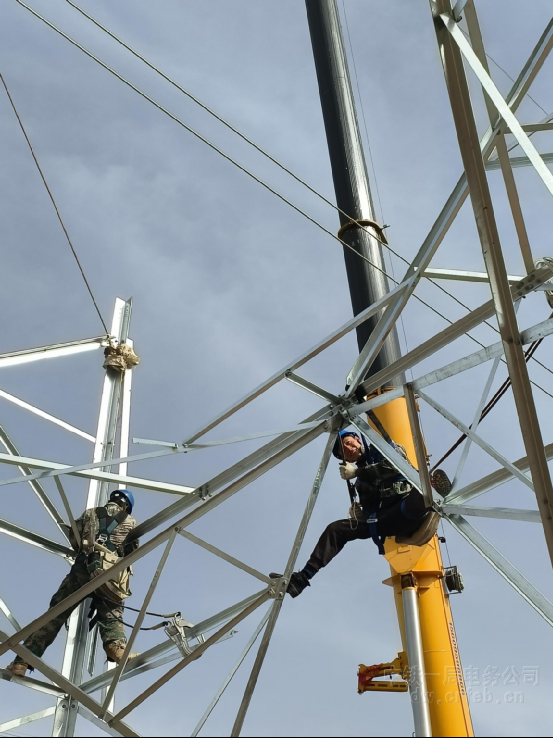

鐵塔組立

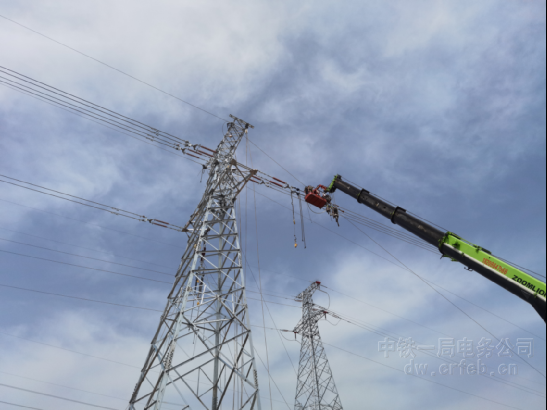

1#耐張段鏈接
