通甬高鐵三電遷改工程主體施工任務全部完成
(常熟訊)5月18日,隨著練湖Ⅰ回線停電倒接施工順利完成,標志著由公司承建的通甬高鐵三電及管線遷改1標段110kV及以上高等級電力線路遷改全部完成。該項目是通甬鐵路蘇州段首個完成標段內遷改任務的標桿工程,為高鐵主體工程全速推進掃清了關鍵障礙、奠定了堅實基礎。
公司施工標段覆蓋常熟城鄉全區域,現場管線排布密集、類型繁雜、施工制約因素多,整體呈現“密、雜、難”的施工特點。工程涉及110千伏及以上高等級電力線路29條,多處為管線密集重疊區域,跨區域協調難度大、復雜工況施工風險高。項目團隊始終堅守高鐵建設“安全第一、質量至上”原則,以精細化施工管控穩步推進工程建設,最大限度降低施工對沿線群眾生產生活的影響,實現工程建設與民生保障統籌兼顧、協同推進。
針對110kV及以上高等級電力線路遷改重難點,項目部充分發揮黨建引領作用,成立黨員先鋒隊,由黨員骨干牽頭統籌,細分技術方案、協調對接、現場執行三大專項小組,落實“專人專責、全程跟進”的閉環管理機制。技術組全面開展現場踏勘研判,反復優化遷改施工方案,保障方案科學可行;協調組專人對接電力主管部門、沿線企業及社區居民,搭建24小時常態化溝通響應渠道,精準敲定停電施工窗口期,積極協調啟用應急備用電源,全力保障區域供電穩定,確保群眾生產生活不受施工影響;現場執行組全程督導一線作業,嚴格落實施工規范與安全管控標準。同時,項目部創新推行“黨員責任崗+專人定點盯控”模式,在跨高速、跨河道等高危復雜施工區域設置固定值守點位,安排經驗豐富的骨干人員全程駐守督導。通過現場實時觀測、儀器精準實測等方式,動態把控導地線架設精度及現場安全防護狀態,成功攻克高等級電力線路復雜工況施工難題,實現全程施工零安全事故、零質量差錯。
針對城鄉結合部低壓電力、通信、給排水、油氣等多類型管線交織重疊、權屬單位多、協調難度大、交叉施工干擾大的痛點,項目部建立“一戶一策、一線一檔”精細化協調機制。一方面主動聯合常熟市交通局、屬地街道、社區組建專項聯合協調專班,逐戶走訪沿線商戶與居民,通過現場講解施工方案、發放便民聯系卡、設立臨時服務點位等方式,耐心解答群眾疑問、及時回應民生訴求。另一方面牽頭召開產權單位協調會,整合電力、通信、給排水等10余家單位資源,優化采用“統一管溝、分層敷設”施工工藝,將各類零散管線集中規整布設。此舉有效減少道路重復開挖施工,降低交通通行影響,同時為后期管線運維、升級改造預留充足空間,獲得沿線群眾與各權屬單位的一致認可。
整個項目推進過程中,政企高效聯動是本次工程順利攻堅的核心保障。常熟市交通局牽頭搭建多方協同溝通平臺,先后組織6次專題協調會議,精準破解跨區域施工許可辦理、多單位對接銜接等堵點難點問題。屬地各級政府靠前服務,高效完成臨時用地協調、施工場地保障等工作,妥善處置管線保護、道路臨時管控等民生事宜,為項目平穩有序推進保駕護航。項目部堅持以“掛圖作戰、節點管控”為抓手,將整體工程細化分解為多項關鍵施工節點,壓實崗位職責、細化任務分工。全體建設者攻堅克難、晝夜奮戰,關鍵工序實行24小時輪班作業,嚴守安全底線、嚴控工程質量,最終高效高質完成全部遷改主體施工任務。
此次三電及管線遷改工程主體任務的順利完成,進一步優化了常熟區域電網架構與市政管線布局,提升了區域電力、通信系統運行穩定性與安全性,為通甬高鐵后續土建施工、軌道鋪設等主體工序全面開展創造了有力條件。通甬高鐵作為長三角高速鐵路網的重要組成部分,全線建成通車后,將徹底優化常熟區域綜合交通格局,大幅縮短常熟與上海、寧波等長三角核心城市的時空距離,助力常熟深度融入長三角一小時經濟圈,為地方產業升級、區域協同發展注入強勁動能。

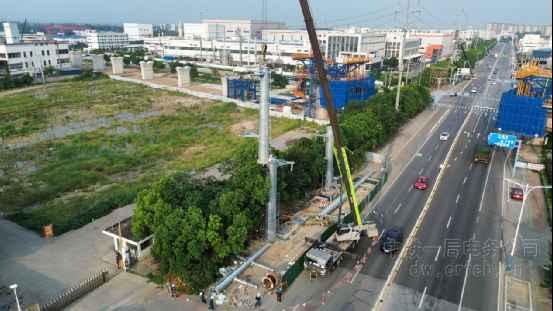

500kV常倉、常太線停電倒接

220kV熟樓、熟蠡線協調推進會

業主單位領導現場檢查

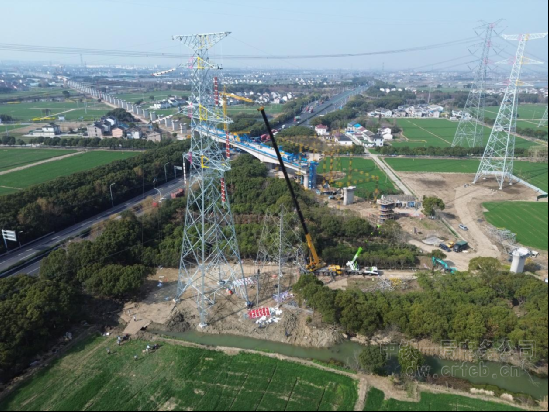

110kV尚中、尚義線組塔施工
