【專題報道】好溪之上蝶展翅,長虹飛渡筑通途——中鐵一局麗水市城市風廊項目施工紀實

時間:2025年09月18日????作者:洪梟 趙越????點擊量: ????來源:

  白露已過,但浙江麗水依舊烈日炎炎。與高溫天氣相呼應的,是中鐵一局麗水市城市風廊及配套設施項目現場緊抓快干、有條不紊的建設熱潮。

  中鐵一局麗水市城市風廊及配套設施(東地路南延伸段)項目道路全長約1144米,重點工程為橫跨好溪的一座下承式蝴蝶型拱橋。大橋長552米,一跨過河,主跨長208米,是中鐵一局歷史上跨度最大的城市橋梁,也是浙江省單跨最大的下承式拱橋。

  環環相扣,體系轉換“五步走”

  2024年,麗水項目陸續完成主橋系梁合龍、副拱合龍等重點施工任務,并在2025年1月13日順利完成主橋主拱合龍任務,大橋猶如一只藍色的“蝴蝶”,翩翩飛舞在甌江支流好溪之上。

  春節剛過,項目便迅速組織人員、材料和設備進場,只為迎接體系轉換這一重要施工階段。總工程師羅孝德提醒大家:“體系轉換是主橋施工的關鍵環節,全體建設者務必高度重視,嚴格執行施工方案,科學統籌,確保施工安全與結構穩定。”

  施工中,中鐵一局項目團隊堅持“高精度、高效率”施工標準,有序推進主副拱支架卸載、支座鎖定、系桿張拉、吊桿張拉及主梁支架拆除五個環節。系桿、吊桿安裝前,技術人員采用測繩、全站儀等多種形式對吊桿長度進行測量、復核,實現吊桿生產合格率100%;支座灌漿前,試驗室提前對灌漿料各項性能指標進行檢測,以保證灌漿密實、強度達標;預應力施工中,項目積極聯合監控及監理單位,安裝張拉全工序管控,張拉過程中統一指揮,嚴格遵循力值與伸長量雙控的原則,對稱鋼束兩端同步分級張拉,最終數據均在誤差允許范圍內。

  施工過程中,項目多次遭遇高溫、臺風及強降水等極端惡劣天氣。尤其是系桿安裝及張拉作業時,需要作業人員進入到系梁內部進行穿索工作,項目部高度重視通風排氣、通訊、防暑降溫及勞動保障工作,提前開展有限空間應急救援演練,最終實現系桿安裝及張拉作業的安全、優質完工。

  歷經100余天,主橋成功由多次超靜定體系轉化為簡支體系,藍色的“鋼鐵蝴蝶”終于擺脫外力的束縛,以輕盈且穩固的姿態凌空于好溪之上。

  雙機協同,奏響空中“圓舞曲”

  從寒風凜凜到暑氣蒸騰,體系轉換的過程中,引橋施工的腳步也從未停止。

  體系轉換完成后,項目立刻組織開展引橋剩余的第5、6、7、9跨箱梁架設,并成功在2025年上半年完成全部箱梁架設任務——552米長的大橋成功連接好溪兩岸,大橋也終于從“互不相干”的三個節段,正式成為“密不可分”的一個整體。

  在引橋施工現場,兩臺大型汽車吊揮舞著長長的“手臂”,不斷上演著空中“圓舞曲”。在專業司索工的統一指揮下, 2臺吊車同步聯動、精準配合,落梁時,通過牽引繩進行精細化對位調整。精調完成后,施工人員迅速將梁底預埋鋼板與支座上鋼板焊接連接,最終確保箱梁安裝高精度定位。而在這“完美的節奏”背后,離不開出色的“作曲家”。

  引橋箱梁架設過程中,環境、地質結構及周邊構筑物情況不斷變化,項目工程部多次組織召開方案研討會,項目負責人童禮剛總能一針見血地指出方案中的“不和諧音符”,例如“部分站位在提梁轉動過程中可能出現沖突碰撞,導致安全事故”“吊車轉動空間不足,無法達到預期角度”等。技術員立即重新對現場進行摸排,調整站位方案,經過CAD模擬演算,最終確定詳細的汽車吊站位圖,并在過程中累計模擬調整30余次。

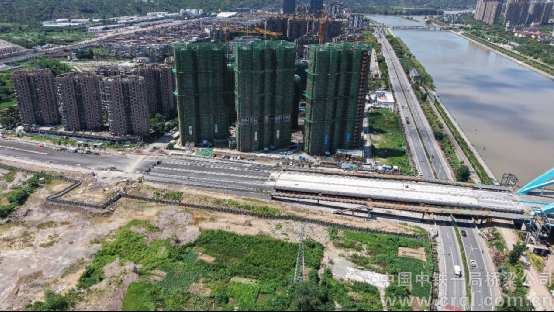

  箱梁架設過程中,需要兩跨城市主要道路,作為主要交通動脈的上跨繞城東路,更是速度快、流量大,還不能中斷。為此,項目部多次勘察現場,針對性地制定交通疏導方案,提前對接交警部門,制定應急措施,做足充分準備,為箱梁成功架設筑牢了安全屏障。

  優化革新,支架拆除“加速度”

  隨著施工任務的不斷推進,當體系轉換走到最后一步,受力方式發生轉變的同時,承載主橋近一年的水上支架也將“功成身退”。

  在水上支架拆除過程中,原方案將手拉葫蘆倒掛在中橫梁翼板上作為吊裝支點,但這種方案極易破壞橋體油漆且由于過程中需要頻繁移動,工效十分低下。羅孝德帶領技術團隊第一時間開展技術攻關,最終將方案優化為“水上切割+整體吊運”的新模式。

  新方案利用浮箱、井字架、卷揚機、振動錘等組拼形成,通過拆除方案的優化,成功在安全管控與經濟效益間實現雙贏。“我們一方面降低了大型機械水上作業的安全風險,另一方面,通過3類工裝的流水作業,使單日鋼管拆除量達到8根,真正實現了‘安全零事故、成本可控化、工效最大化’”預期目標,成功完成了392根水中鋼管的拆除任務。”童禮剛說道。

  安全質量總監張光明介紹,水上作業風險較高,加之夏季臺風天氣頻繁,項目部密切關注天氣變化,同時充分利用每周及月度安全大檢查,重點對浮箱連接加固、吃水線監測、防撞措施及漏電保護裝置等進行檢查,杜絕安全隱患。

  九月的麗水,熱浪未退,但建設者的熱情不減。目前,項目部正以“分秒必爭”的緊迫感,有序推進路面標識標牌、綠化和亮化等后續施工,并計劃于今年12月底完工,有望比合同工期提前6個月。

  大橋貫通

  吊桿安裝

  吊桿張拉完成

  防洪防汛安全檢查

  鋼筋間距驗收

  橋頭堡支架驗收

  引橋橋面施工

  原材料進場驗收

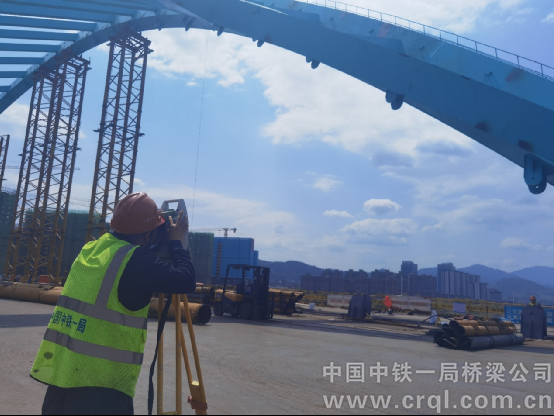

  主副拱肋沉降觀測

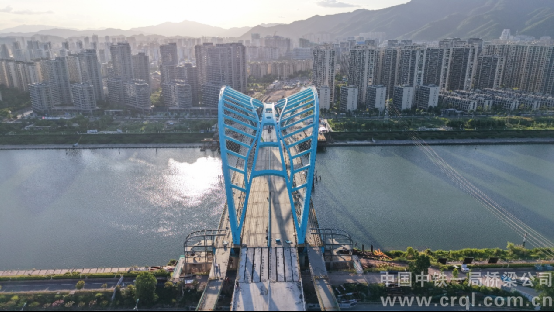

  大橋宛如蝴蝶展翅
